秋田市データセンター(DC)計画の概要

2026/08/09

(画像:click=動画開始)

Akita Cyber City : 203X ( Generated by Gemini )

,(*) : akagawa

: ChatGPT

: Gemini

: Claude

概要

2026.08.07付け朝日新聞に、秋田市にデータセンター(DC)計画中との記事があったのでAI Claudeで情報を集めた。

まだ計画中なので最終的にはどうなるかは未定だがこの際DCに関して学習してみる。

*Claude情報には情報源が表示されているのでそのまま表記。例) Sakigake , Yahoo!ニュースなど

チャットソース①(計画概要)

秋田市にデータセンターが作られるというニュースがありましたがどの程度現実になるかの情報ありますか

秋田市のデータセンター計画について、最新情報を確認します。 かなり具体的に動いている段階ですが、まだ「決定」ではなく「協議・計画段階」です。整理するとこうなります。 計画の中身 秋田市のIT企業「エスツー」と米国のAIスタートアップ「ビットグリット(Bitgrit)」が中心となり、県・市が整備する秋田市北部の工業団地に日本最大級のデータセンターを建設する計画だと8月6日に明らかになりました。 Sakigake 建設候補地は下新城地区工業団地と北部工業団地で、規模は500メガワット級、日本最大規模の施設になる見込みです。 Yahoo!ニュース

予定地と思われる秋田市の北、飯島から下新城地域(筆者予測)

建設費は2兆円以上、稼働開始は2030年代前半を目指すとしています。 Sakigake 電力面では、秋田で盛んな洋上風力を含む再生可能エネルギーの活用が想定されています。 Japan External Trade Organization どの程度「確定」しているか 2025年11月には秋田市とBitgrit、エスツーがデータセンター建設に向けた連携協定を締結済みで、これが今回の具体化の土台になっています。 Japan External Trade Organization UAEが投資する方針を示しており、実現に向けた動きが具体化しつつある段階ですが、投資は「方向で協議」中であり正式契約・最終決定ではありません。 Sakigake 秋田県の鈴木知事も「最終決定の段階ではないが、非常にいい感触を受けている」とコメントしており、行政側も「まだ決定ではない」と明言しています。 Yahoo!ニュース 具体的な建設スケジュールはまだ明らかになっておらず、8月19日にUAEの大使らが来県し知事・市長と今後の方向性を協議する予定という段階です。 Yahoo!ニュース 背景 政府はデータセンターを地方分散立地の重点分野の一つに位置づけており、秋田は南海トラフ地震などの災害リスクが相対的に小さい点も評価されているようです。秋田県を含む全国9地域が国の有望地域に選ばれています。 Japan External Trade Organization Yahoo!ニュース まとめ 連携協定の締結、事業者・候補地・規模・費用感まで具体的に発表されており、単なる誘致検討ではなく実現に向けた動きは進んでいますが、UAEの投資や最終的な事業化については「協議中」「最終決定前」という段階です。8月19日のUAE大使来県が次の節目になりそうです。

IT企業「エスツー」について

秋田市のIT企業「エスツー」とはどういう企業ですか 株式会社エスツー

エスツーは、規模はそれほど大きくないものの、データセンター・インフラ運用に特化した堅実なIT企業です。 会社概要 2006年に仙台で創業し、サーバー・クラウドの設計、構築、運用保守を軸に事業を展開してきた企業です。 Esu2 2016年に仙台市から秋田市に本社を移転しました。 Akita 秋田市に本社があり、従業員数は34名(被保険者ベース)ほどの規模のIT・ソフトウェア(クラウド・インフラ)企業です。 Compalyze 拠点・事業体制 秋田、仙台、東京の3拠点でサービスを提供し、国内外の人材を活用した「秋田ITニアショア」を展開しています。 営業拠点を東京(渋谷)、エンジニア拠点を東北(秋田・仙台)に置くことで、東北にいながら東京案件率90%を維持しているのが特長だとしています。 主要事業 データセンター事業(メイン事業) 仙台に5拠点、秋田に2拠点の自社データセンターを構え、東日本大震災時にも無停止運用を達成した実績を持つとしています。 Compalyze ISO27001などの公的認定にも対応したハウジングサービスを提供しています。 Compalyze AWSセレクトコンサルティングパートナーの認定も受け、MSP(マネージドサービスプロバイダ)事業も大きな柱になってきているといいます。 Kocchake システム開発事業 主に首都圏の法人向けにWebシステムの開発・運用・保守を行っています。 Kocchake EC事業 インフルエンサーマーケティングやふるさと納税など、ECシステムの構築・運用・企画まで手掛けています。 Kocchake 立地への考え方 コスト面の優位性に加え、首都圏から十分な距離があり日本海側に面した秋田は、ディザスタリカバリー(災害復旧)の観点で最適な地だと自社で位置づけています。 つまり、もともと「秋田×データセンター」を軸に20年近く実績を積んできた地元IT企業で、今回のBitgritとの巨大プロジェクトは、その延長線上での大型展開という位置づけと言えそうです。

チャットソース➁(追加情報)

地元のメリットとデメリット

AIの発展に伴って、各地でデータセンターの建設があり、地元との問題もあるようです。地元のメリットとデメリットにはどんなものがありますか

データセンター建設は、AIの普及に伴って国内外で急増していますが、その分、地元との軋轢も表面化しています。整理すると以下のようになります。 メリット 経済面 雇用の創出(施設運営・保守要員など)や、関連企業の進出による地域経済の活性化利用者が増えれば得られる利益が増加するうえ、管理する人員としての雇用も生まれ、利益と雇用の創出が地域全体の活性化につながる Mc-digitalrealty 固定資産税など税収の増加、建設時の一時的な地元建設業への発注 インフラ・政策面 東京一極集中の是正やBCP(事業継続計画)対策の強化にもつながるとされ、政府は2022年に「デジタル田園都市国家構想」を掲げ、1,000億円規模の補助金でデータセンターの地方分散を推進している Stnet 地価や人件費、電力料金が都市部より安いため、地方立地は建設・運用コストの削減につながり、数十億円規模のプロジェクトでは初期投資を大幅に圧縮できる可能性がある Stnet デメリット・地元との軋轢 生活環境への影響 全国で相次ぐ摩擦の背景には排熱や騒音、日照権の侵害といった住環境への悪影響への懸念があり、規制・制度の不備も反発の一因になっている Jiji 国内では建築基準法にデータセンター特有の規定がなく、工場や倉庫より規制の緩い「事務所」として扱われるため、住宅街の近くにも建設できてしまう点が問題視されています NTT Docomo 資源消費(電力・水) 米国の状況ですが、2023年以降300以上の自治体・州がデータセンター開発への制限措置を導入し、2026年6月時点で97件の建設が凍結、37州で122件の計画に規制が適用されているとされ、電気料金への影響や過剰な水使用、騒音、広大な土地利用への危機感が住民の間で高まっている 米ギャラップの世論調査では、地元へのデータセンター建設に「反対」と答えた人が71%に達し、地元への原発建設への反対(53%)を上回ったほど警戒感が強い Yahoo!ニュース 実際に計画中止・変更に至った事例(国内) 千葉県流山市では約1.3haの空き地でのデータセンター建設契約が住民の反対で撤回され、東京都日野市でも住民の反対を受けて三井不動産が計画を一部変更した 日野市では地元住民が署名運動を行い、市に事業者への指導強化を求めた NTT Docomo 今後の課題 AI向けデータセンターは大型設備と膨大な電力を要し、今後は地方での建設も進むとみられ、住民との合意形成が不可避の課題になっている つまり、地域にとっては「雇用・税収・インフラ整備」という経済的恩恵がある一方、「騒音・排熱・水/電力の大量消費・景観や生活の質への影響」という負の側面が具体化しつつあり、特に日本では建築規制の未整備がトラブルの一因になっている、という構図です。米国ではすでに世論の7割が反対に回るなど、社会的な「迷惑施設化」が進んでいる点も参考になるかと思います。

消費電力について

500メガワット級のDCで消費する電力は秋田の風力発電量で賄えますか

秋田の風力発電では500MW級データセンターの電力需要を賄えない。 良い着眼点です。数字で比較してみると、単純な「賄えるか否か」では言えない、いくつかの構造的なポイントが見えてきます。 秋田県の風力発電量(現状と計画) 現在稼働中 秋田洋上風力発電(能代港・秋田港)が2023年1月に商業運転を開始しており、合計約140MW(メガワット)規模です Shisaly 建設・計画中(2026〜2030年運開予定) 八峰町・能代市沖:約36万kW(360MW) Hokkaido Prefecture 男鹿市・潟上市・秋田市沖:31.5万kW(315MW)、2028年6月運転開始予定 Hokkaido Prefecture 能代市・三種町・男鹿市沖:49.4万kW(494MW)、2028年12月運転開始予定 Hokkaido Prefecture 由利本荘市沖:84.5万kW(845MW)、2030年12月運転開始予定 Hokkaido Prefecture これらを単純合計すると、2030年代前半までに秋田県内で約2,150MW(2.15GW)規模の洋上風力が稼働する見通しです。名目上は500MWの何倍にもなります。 しかし「賄える」と単純に言えない理由 ① 稼働率(設備利用率)の壁 風力発電は「発電設備容量=常時発電量」ではありません。洋上風力の設備利用率は一般的に30〜40%程度とされています。つまり845MWの風車でも、年間平均の実発電量は300MW程度にとどまります。 一方、データセンターは基本的に24時間365日、ほぼフル稼働に近い形で電力を消費し続けます(稼働率90%以上が一般的)。500MW級DCの想定年間消費電力量は、単純計算で500MW×8760時間×稼働率≒年間35億〜40億kWh程度になります。 これを風力(利用率35%と仮定)だけで安定的に賄おうとすると、名目容量で1,400MW程度の風力が必要になる計算です。つまり、由利本荘沖(845MW)と能代・三種・男鹿沖(494MW)を合わせた規模(約1,340MW)で、ようやく「平均的には」帳尻が合うイメージです。 ② 間欠性(風が止む問題) 仮に年間平均で電力量が釣り合っても、風力は「風が吹かない時間」が必ず生じます。DCは瞬時瞬時で安定した電力供給が必須のため、風力だけで直接まかなうことは不可能で、実際には以下のような仕組みが必要になります。 東北電力ネットワークの系統(グリッド)を介した需給調整 蓄電池などのバックアップ 火力等の調整電源との組み合わせ ③ 「専用」ではなく「地域全体の電力網の一部」 洋上風力の電力は陸上送電網(秋田変電所等)に接続し、東北電力管内へ送電される計画であり、発電電力は東北電力ネットワークに全量売電される契約になっています。つまり風力発電はデータセンター専用線ではなく、県内・東北地方全体の電力需要と合わせて調整される「系統電力」の一部という位置づけです。DCが風力の恩恵を受けられるとしても、独占的に使えるわけではありません。 J-WIND Times まとめ 観点 評価 名目設備容量(2030年代想定) 500MWの4倍以上あり、数字上は十分 実際の年間発電量ベース 現時点の計画(約1,340MW超が稼働する頃)でギリギリ釣り合う水準 24時間365日の安定供給 風力単独では不可能。系統・蓄電・バックアップ電源との組み合わせが必須 タイミング DC稼働(2030年代前半想定)と大型風力(由利本荘沖2030年12月等)の稼働時期はほぼ同時期で綱渡り 結論としては、「秋田県全体の再エネポテンシャルとしては十分な素地があるが、風力だけで500MW DCを24時間安定して賄うのは技術的に難しく、系統電力・蓄電・バックアップとの併用が前提になる」というのが実態に近い評価です。この点は、DC誘致の是非を議論する上で「再エネ由来のクリーン電力」という触れ込みの実態を見極める、重要なポイントになりそうです。

UAE企業

UAEの企業は他のDCに出資している実績はありますか

はい、豊富な実績があります。むしろUAE勢は今、世界的なデータセンター投資の主要プレイヤーの一つになっています。 MGX(ムバダラ+G42の共同投資会社)の主な実績 Aligned Data Centers買収(最大規模の実績) 2026年7月、MGXはBlackRockのGlobal Infrastructure Partners(GIP)や新設のArtificial Intelligence Infrastructure Partnership(AIP)と共同で、企業価値400億ドル規模の米大手データセンター事業者「Aligned Data Centers」を買収完了しました その後さらに、この企業連合はAlignedの拡張・AI対応能力の増強のため50億ドルの追加成長資金を投じています。なお、ムバダラ自体は2023年8月の時点で既にAlignedに投資しており、MGX設立前から関係があったことがわかります。 その他のDC関連投資交渉 シンガポール拠点で日本国内にもデータセンター資産を持つ「DayOne」の買収交渉も報じられており、アジア域内でのDC投資を積極的に拡大しています AI関連投資全般での実績(DC以外も含む) ムバダラは直接、またMGXやG42関連の枠組みを通じて、OpenAIの2024年66億ドル規模の資金調達ラウンドに参加したほか、AnthropicやDatabricksにも投資しています ムバダラはAI・デジタルインフラ・ライフサイエンス・クリーンエネルギー分野に数百億ドル規模の資金を投じてきた実績があります 組織としての規模感 ムバダラはアブダビ首長国政府が全額出資するソブリンウェルスファンド(*)で、2024年時点の運用資産(AUM)は3,300億ドル規模です Wikipedia (*)ソブリンウェルスファンド(SWF: Sovereign Wealth Fund)とは、国家が保有・運用する政府系の投資ファンド MGXは2024年3月設立で、AIインフラ・半導体・中核技術分野で1,000億ドル超の資産集約を目指す野心的な投資ビークルです 秋田案件での位置づけ 今回の秋田への投資は、UAEの湾岸系ソブリンファンドが日本でこの規模のデータセンター事業に「アンカー投資家」として関与する初めてのケースになる見通しです。つまり実績は豊富にあるものの、日本国内案件としては前例のない規模という点で、今回が試金石になりそうです。 なお参考までに、秋田以外にも日本国内では複数のDC計画が同時進行しています。ソフトバンクは北海道苫小牧で300MW規模の施設を建設中で、大阪府堺市にも250MW規模の計画があり、NTTデータは千葉・栃木で展開、マイクロソフトも2029年までに100億ドルの投資を表明しています。つまり秋田だけでなく、日本全体がAIデータセンール投資の争奪戦の舞台になっている状況が背景にあると言えそうです。

段階的稼働

この規模のDCは当初から500MWでスタートするものですか? つまり初年度は100MWから開始するとか

ご質問の通りで、結論から言うと「最初から500MWフル稼働」ではなく、段階的に拡張していく計画とみられます。 秋田案件での段階的展開の根拠 稼働時期については、2030年代の早期を目標としつつ、まず2027年末に予備運用を始めるという情報もあり、段階を踏んで規模を拡大していく計画とみられます つまり流れとしては、 2027年末:小規模な「予備運用(First Move)」段階でスタート その後、2030年代前半にかけて本格稼働へ拡張 最終的に受電容量が最大500MWに到達 という3段階的なイメージです。以前お伝えしたBitgritの構想でも「2027年末にまず1.5MWの小型データセンターを稼働させ、NVIDIAの高性能AIサーバー導入や電力管理・次世代高速通信の実証を行う」という情報があり、これは巨大な2兆円施設とは別の、先行実証拠点という位置づけのようです。 なぜ段階的に建設するのが一般的なのか(業界慣行として) これは秋田固有の話ではなく、この規模のハイパースケールDCでは世界的に共通する進め方です。 ① 電力系統の制約 500MWという電力は原発1基の約半分に相当する規模で、送電網・変電設備の増強にも時間がかかるため、系統接続自体を段階的に行う必要があります。 ② 需要(テナント)獲得のリスク管理 巨大DCは「作ってから借り手を探す」のではなく、通常は大口顧客(クラウド事業者やAI企業)との契約を確保しながら建設規模を拡大していきます。いきなり500MW分の需要を確保するのは事業リスクが高いため、フェーズ1・フェーズ2…と契約に応じて棟を増設していくのが一般的です。 ③ 資金調達のタイミング 2兆円規模の投資も、UAE側の投資が「一括投入」ではなく協議・段階的な意思決定を経ると見られる点からも、建設自体が一括ではなくフェーズ分けされる可能性が高いです。 まとめると 段階 想定規模・時期 先行実証(First Move) 1.5MW程度、2027年末 本格稼働開始 2030年代前半 最終形(フル稼働時)最大500MW なので「初年度に100MW」という数字が明確に報じられているわけではありませんが、ご推察の通り「まず小規模で始めて、需要と電力インフラの整備に合わせて段階的に拡張していく」というのが実態に近い進め方だと考えられます。この段階的な建設ペースは、地元にとっても「急激な変化」ではなく、雇用創出や地域インフラへの影響を見極めながら進められるという意味で、合意形成の面でもプラスに働く可能性がありそうです。

各AI企業の実際の関係

各AI企業の実際の関係性

秋田のケースでは、 NVIDIA:GPU(チップ)を供給する立場(今のところ具体的な採用機種は未公表) Bitgrit・エスツーのSPC(*):DCという「箱」と計算資源を所有・運営する事業者 DCの利用者(テナント):まだ具体的な企業名は公表されていませんが、国内外のAI企業やクラウド事業者がここに入る可能性があります。
(*)SPCとは、Bitgritとエスツーが共同で設立する会社です。 SPCの設立主体 以前の検索結果で確認した通り、データセンターの設立に当たっては、Bitgritとエスツーが特別目的会社(SPC)を設立し、そこにUAEのアブダビ・グローバル・マーケット(ADGM)の投資に加え、国内企業からの投融資も募る、という枠組みになっています。 SPC(特別目的会社)とは何か、念のため補足 SPCは「Special Purpose Company」の略で、特定のプロジェクト(今回であれば秋田のDC建設・運営)のためだけに設立される会社です。大型インフラ事業でよく使われる仕組みで、目的は主に以下の通りです。 - リスクの切り分け:万が一プロジェクトが失敗しても、親会社(Bitgritやエスツー本体)の財務に直接影響が及ばないようにする「ファイアウォール」の役割 - 資金調達のしやすさ:投資家(今回はUAEのADGMやムバダラなど)から見て、「この事業専用の器」に投資する形の方が、資金の流れが明確でリスク評価がしやすい - 複数企業の共同事業を運営しやすくする**:Bitgrit・エスツーという2つの異なる企業が、対等に近い形で共同運営するための"入れ物"として機能する つまり構造としては Bitgrit(米国/UAE拠点のAIスタートアップ) + エスツー(秋田市のサーバー管理会社) ↓ 共同出資 SPC(秋田DC専用の特別目的会社) ↓ さらに投資を受ける UAE系ファンド(ADGM、ムバダラなど)+ 国内企業(今後公表予定) という形です。エスツーはあくまで共同設立者の一社であり、単独でSPCを立ち上げているわけではない、という点が正確なところです。

データセンターについて

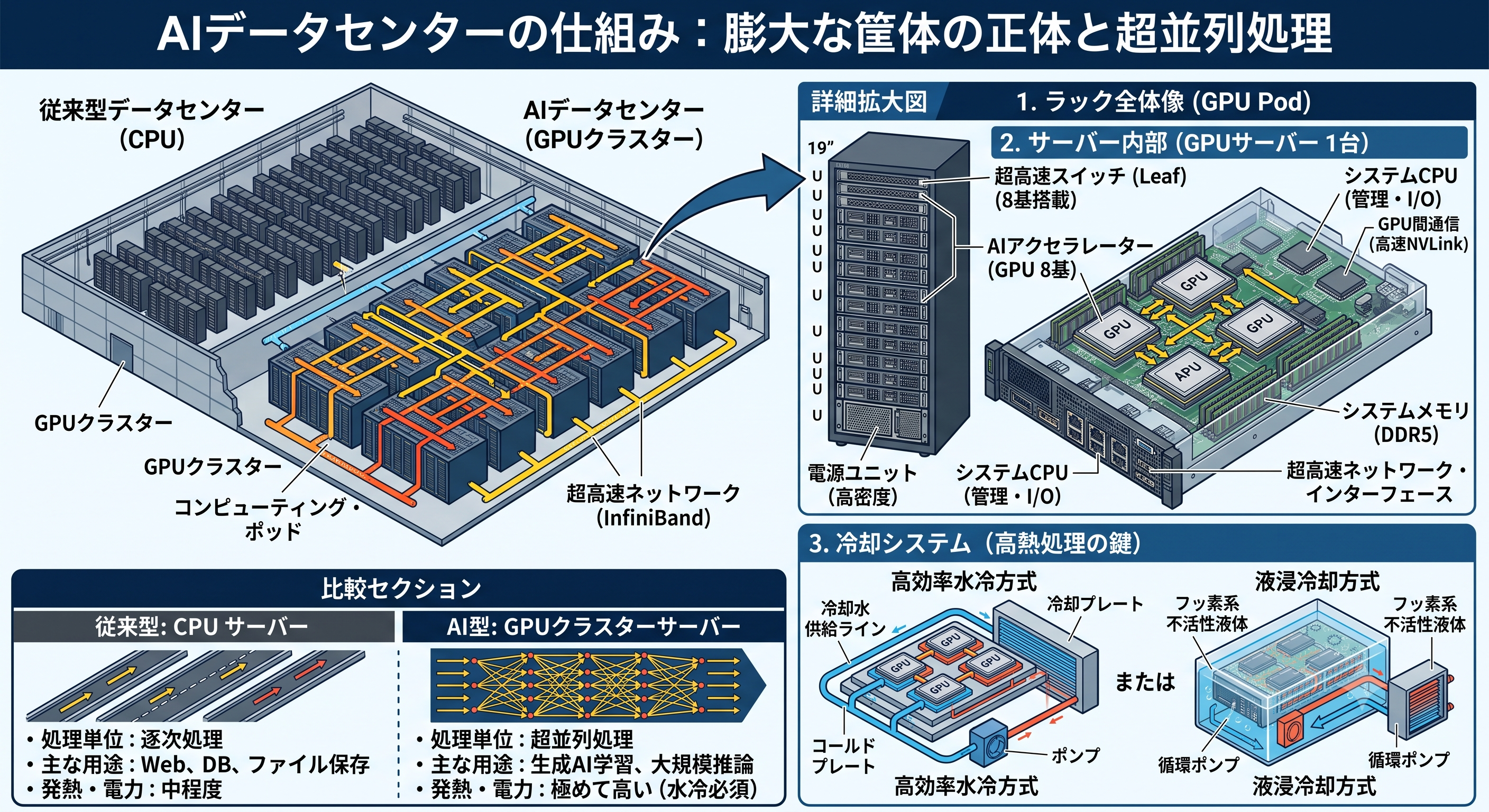

データセンターの画像では暗い部屋に膨大な数の筐体がならんでいますか、あれは一つ一つがコンピュータですか、メモリーですか? データセンターの中身について説明してください。

(画像:click=動画開始)

いい質問です。あの薄暗い部屋にずらっと並ぶ黒い箱の正体を、構造ごとに分解して説明しますね。 全体の構造:「筐体」の中身は"棚" まず大前提として、あの縦長の黒い箱一つ一つは「ラック(サーバーラック)」と呼ばれる、いわば金属製の棚です。コンピュータそのものではなく、コンピュータを何十台も収納する"入れ物"です。 ラックの中に入っているもの 1つのラックの中には、「サーバー」と呼ばれる薄い箱(1U、2Uなどと呼ばれる規格サイズ)が、棚状に何段も積み重なって収納されています。 サーバー本体=1台1台が独立したコンピュータです。皆さんが使っているパソコンと基本構造は同じで、CPU(演算装置)・メモリー(RAM)・ストレージ(SSD/HDD)・電源・冷却ファンが入っています。ただしディスプレイやキーボードは付いておらず、ネットワーク経由で遠隔操作されます。 1つのラックには、薄型サーバーなら30〜40台程度収納できることが多く、これが部屋全体にずらりと並ぶことで、写真で見るような壮大な光景になります。 メモリーはどこにあるか メモリー(RAM)は、サーバー1台1台の「内部」に組み込まれています。外から見える形では登場しません。サーバーの中を開けると、マザーボード上にCPUと並んでメモリースティック(DIMM)が何本も差さっている、というイメージです。 AI向けデータセンターでは少し様子が違う 今回話題にしている秋田のようなAI特化型DCの場合、一般的なDCとは中身の構成がやや異なります。 通常のDC:CPUを中心としたサーバーがメイン(Webサイト運用やデータ保存など汎用的な処理) AI向けDC:GPU(画像処理用に発達した並列計算チップ)を大量に積んだサーバーが主役です。NVIDIA製GPUを8基前後まとめて搭載した専用サーバー(GPUサーバー)が並び、AIの学習・推論処理を行います。GPUサーバーは通常のサーバーより消費電力・発熱量が桁違いに大きいため、冷却設備の規模も一般DCよりずっと大きくなります。 なぜ薄暗いのか これは意外と実用的な理由です。 照明コストの削減:無人運用が基本のため、常時人がいる前提の明るい照明は不要 熱管理:照明も熱源になるため、最小限に抑えられる 人はほとんどいない:機器の設置・故障対応の時だけ技術者が入るので、普段は無人に近い状態 ラックの間の通路にも意味がある 見た目には気づきにくいですが、ラックの並び方にも工夫があります。「コールドアイル(冷気側)」と「ホットアイル(排熱側)」に通路を分け、冷たい空気をサーバー前面から取り込み、背面から出た熱い空気を効率よく回収する設計になっているのが一般的です。膨大な発熱を処理するための、極めて計算された配置なんです。 まとめると、「1筐体(ラック)=棚」「その中の1台1台=独立したコンピュータ(サーバー)」「メモリーはそのサーバーの中に内蔵」という三層構造になっています。もしよければ、AI向けGPUサーバーの仕組みや、冷却方式(空冷・液冷)についてもう少し詳しく説明できますが、気になりますか?

より詳しくお願いします

では、データセンターの中身をもう一段階掘り下げて、レイヤーごとに詳しく説明します。 1. サーバーそのものの中身 1台のサーバー(1U/2Uサイズの薄い箱)を開けると、以下のパーツが入っています。 - CPU(中央演算装置):一般的なDCサーバーは1台に2個程度搭載(デュアルソケット構成が主流) - メモリー(RAM):マザーボード上に16〜32本程度のDIMMスロットがあり、大容量メモリーを搭載。一般家庭用PCが16〜32GB程度なのに対し、サーバーは512GB〜1TB超になることも珍しくありません - ストレージ:SSD(フラッシュメモリー)が主流。高速なNVMe規格のものが使われることが多いです - NIC(ネットワークカード):他のサーバーやスイッチと通信するための装置。高速通信が求められるDCでは10Gbps〜400Gbps級の高速回線用カードを使用 - 電源ユニット:故障に備えて二重化(デュアル電源)されているのが一般的 - 冷却ファン:小型ファンが複数内蔵され、内部の熱を排出 2. AI向けGPUサーバーは構造が別次元

秋田のようなAI特化型DCの主役はここです。通常のCPUサーバーとは design 思想が根本的に異なります。 - GPU本体:NVIDIAのH100/H200/B200などが代表的。1台のGPUサーバーに8基のGPUを搭載するのが業界標準的な構成(NVIDIA DGX/HGXアーキテクチャ) - NVLink:GPU同士を超高速で直結する専用配線。GPU間でデータを分担・共有しながら並列計算するために必須 - 1台あたりの消費電力:CPUサーバーが1台数百W程度なのに対し、GPUサーバー(8GPU構成)は1台で10kW超に達することもあり、消費電力・発熱量が一桁以上違います - これが、AI向けDCで空冷では追いつかず「液冷」が急速に普及している理由です(後述) 3. ラックを超えた「クラスター」という単位 AIの学習処理では、1台のサーバーでは計算が終わらないため、何百〜何千台ものGPUサーバーを高速ネットワークで束ねて、1つの巨大な計算機として動かします。これを「クラスター」と呼びます。 - ラック内の配線だけでなく、ラック間・列(アイル)間を結ぶ大規模なネットワークスイッチ網が必要 - 通信の遅延(レイテンシ)が計算効率を左右するため、配線設計・スイッチの階層構造(Fat-Tree構成など)が緻密に設計されています 4. 冷却システム(DCの生命線) 空冷方式(従来型) - 「コールドアイル・ホットアイル」で説明した通り、冷たい空気をサーバー前面から取り込み、後方から熱風を排出 - 天井裏または床下(フリーアクセスフロア)を通じて冷気を循環させる設計が一般的 液冷方式(AI向けDCで急増中) - 直接液冷(DLC:Direct Liquid Cooling):CPU・GPUチップの真上に冷却水プレートを直接取り付け、熱を水で運び去る方式。空気より熱伝導効率が圧倒的に高い - 液浸冷却(Immersion Cooling):サーバー基板ごと絶縁性の特殊液体に浸してしまう、より過激な方式もあります - 秋田の計画で「冷涼な気候を冷却に活用」と説明されていたのは、外気を使って冷却水自体を冷やす(外気冷房=フリークーリング)ことで、冷却用の電力消費を抑える狙いがあります 5. 電源システム(止まらない仕組み) - UPS(無停電電源装置):停電時に瞬時にバッテリー給電へ切り替え、非常用発電機が立ち上がるまでの「つなぎ」を担う - 非常用発電機:大規模DCでは大型ディーゼル発電機を複数台備え、長時間の停電にも対応 - PDU(電源分配装置):ラックごとに電力を分配・監視する装置。異常な電力消費を検知する役割も 6. ネットワーク・通信設備 - コアスイッチ/ルーター:DC内部の通信を統括し、外部インターネットや専用線と接続 - 海底ケーブル・陸揚げ局との接続:秋田市が「海底情報通信ケーブルの陸揚げ地点」を強みとして挙げていたのは、この通信インフラの話です。国際通信の物理的な接続点に近いことは、大規模DCの立地条件として重要視されます 7. 監視・制御システム - BMS(ビル管理システム):温度・湿度・電力・消火設備などを24時間監視 - DCIM(データセンター インフラ管理):ラック単位でのサーバー稼働状況、電力使用量、発熱状況をリアルタイムで可視化するソフトウェア - 無人運用が基本ですが、異常検知時には遠隔監視センター(NOC)から技術者が対応、または現地の保守要員が駆けつけます まとめ:階層構造で見る データセンター(建物全体) └ フロア(コールド/ホットアイルで区画) └ ラック(棚、筐体) └ サーバー(1台=1台のコンピュータ) └ CPU / GPU / メモリー / ストレージ(部品) 秋田のような500MW級のAI向けDCになると、この構造が何百〜何千ラック分、繰り返し並ぶことになります。単なる「箱の集まり」ではなく、電力・冷却・ネットワークという3つのインフラが一体で設計された、極めて精密なシステムだとイメージしていただくと分かりやすいかと思います。

秋田市が候補になった理由

ここではChatGPTへ質問

秋田市に大規模データセンターが計画されていますが、秋田市が候補とされた理由を出来る限り多く上げて

はい。今回の秋田市の計画は、単に「土地が安いから」という理由ではなく、AIデータセンターに必要な「大量の電力」「再生可能エネルギー」「広い土地」「通信」「災害時の事業継続性」「冷却」「地域政策」などが重なったことが大きいと考えられます。 なお、現在報道されている計画は、秋田市飯島地区の「北部地区再生可能エネルギー工業団地」に、300~500MW級のAIデータセンターを建設し、2033年の本格運用を目指すものです。投資規模は最大4,000億円とされています。([ジェトロ][1]) 秋田市が候補になった主な理由 1.最大の理由は「大量の再生可能エネルギー」 これが最も重要だと思います。 今回のデータセンターは300~500MWという非常に巨大な電力需要を想定しています。これは一般的なデータセンターとは桁違いです。 一方、秋田県は日本海側の洋上風力発電の有力地域です。 つまり、 > 「大量の電力を必要とするAIデータセンター」 × 「大量の再エネ電力を生み出せる秋田」 という組み合わせが成立します。JETROも、これを秋田市立地の第一のメリットとして挙げています。([ジェトロ][1]) 2.秋田市自身が「再エネ100%工業団地」を整備している これは非常に大きいポイントです。 秋田市は現在、飯島地区に「北部地区再生可能エネルギー工業団地」を整備しています。 この工業団地は、単なる工業団地ではなく、再生可能エネルギー100%の電力供給を目指す工業団地 として計画されています。([秋田市公式サイト][2]) つまり、データセンター側から見れば、「再エネを使いたいので、発電所を探す」のではなく、「再エネを使うことを前提に設計された工業団地に入る」ことができるわけです。 3.AIデータセンターは「電気の消費地」として再エネとの相性が良い 普通なら、風力発電所で発電した電力を遠くの東京などへ送ります。しかし、送電には設備が必要で、送電容量にも制約があります。 そこで、 風力発電 → 近くの巨大需要家(データセンター) という構造にすると、再エネを地域内で大量に消費できます。 秋田市も「クリーンエネルギーの地産地活」を政策の柱としており、データセンター誘致をその具体策の一つとして明記しています。([秋田市公式サイト][3]) 4.秋田港・洋上風力産業という既存の産業基盤 秋田市には秋田港があります。 秋田市は洋上風力発電関連産業の集積を進めており、新エネルギービジョンでも、秋田港を中心とした風力発電関連産業のサプライチェーン構築を掲げています。([秋田市公式サイト][3]) つまり秋田市では、 洋上風力発電 ↓ 再生可能エネルギー ↓ データセンター ↓ AI産業 という新しい産業連鎖を作ろうとしているわけです。 5.広大な土地を確保しやすい 300~500MW級となると、建物だけではなく、 - データセンター建屋 - 変電設備 - 受電設備 - 冷却設備 - 非常用電源 - 蓄電設備 - 配電設備 - 通信用設備 - 将来の増設スペース などが必要になります。 東京圏では、この規模のまとまった土地を確保するのは非常に難しい。 その点、秋田市のような地方都市では、大規模施設を前提にした土地利用が可能です。 実際、秋田市はすでに工業団地としての整備を進めています。([秋田市公式サイト][2]) 6.土地の「用途」がデータセンターと合っている 今回の候補地は住宅地の中に巨大施設を建てるという話ではなく、再生可能エネルギー関連の工業団地です。 これは非常に重要です。 データセンターには、 - 大型建築物 - 大量の電力設備 - 冷却設備 - 変圧器 - 非常用発電設備 などが必要です。 したがって、最初から産業用途として計画された場所の方が立地しやすい。 7.東京圏・大阪圏へのデータセンター集中を分散できる 秋田市自身が2023年の調査で、 国内データセンターの約8割が東京圏・大阪圏に集中していることを問題として挙げています。([秋田市公式サイト][4]) これは単なる地方創生ではありません。 データセンターを地方へ分散させることには、 - 大規模災害対策 - 通信インフラの冗長化 - 電力需要の分散 - 東京一極集中の緩和 - デジタルインフラの強靱化 という国家的な意味があります。 8.南海トラフなど太平洋側の巨大災害リスクから距離を置ける JETROの説明でも、秋田市立地のメリットとして災害対策が挙げられています。 特に東京・大阪など太平洋側の大都市圏では、 - 首都直下地震 - 南海トラフ巨大地震 などのリスクがあります。 秋田も決して「災害がない地域」ではありませんが、東京・大阪と異なる地域にバックアップ拠点を置くという意味があります。([ジェトロ][1]) ここは「秋田は安全だから」というより、「東京と同じ災害に同時に巻き込まれにくい」という地理的分散のメリットと考えるべきでしょう。 9.データセンターにとって「電力+通信」の地方分散が重要 政府も、データセンターの地方分散を、海底ケーブルや送電網の整備と一体的に進める方向を示しています。 秋田市も2023年の調査で、この点を明確に意識しています。([秋田市公式サイト][4]) AIデータセンターは電力だけあっても成立しません。 電力インフラ+通信インフラ の両方が必要です。 10.比較的涼しい気候 これは重要ですが、今回の秋田市誘致について「決定的理由」とまでは断定しない方がよいでしょう。 AIデータセンターではGPUなどから大量の熱が発生するため、冷却コストが非常に重要になります。 年間を通して比較的冷涼な地域は、外気冷却などを利用できる可能性があり、冷却エネルギーを削減できます。 秋田の気候はこの点で東京などより有利です。 ただし、AI向けの最新データセンターは液冷なども採用するため、「秋田は寒いからデータセンターに最適」と単純化するのは適切ではありません。 11.再エネ電力を求めるAI企業のニーズと一致した 現在のAIデータセンターでは、単に「安い電気」だけではなく、「大量の電力を、できるだけ低炭素で確保できるか」が重要になっています。 秋田市の場合、洋上風力 → 再エネ電力 → AIデータセンターという組み合わせを作りやすい。 これは今後さらに大きな競争力になる可能性があります。 12.秋田市が積極的に誘致政策を進めている これも見逃せません。 秋田市は2023年の時点ですでにデータセンターの実施可能性調査を行っていました。 当時は、 * 七曲臨空港工業団地 * 下新城地区工業団地整備予定地 の2か所について調査しています。([秋田市公式サイト][5]) つまり今回突然データセンターが出てきたのではなく、秋田市が数年前から「データセンターを誘致できないか」と検討していたわけです。 13.行政側が必要なインフラを整備する意思を持っている 秋田市は2026年度にも北部地区再生可能エネルギー工業団地の整備に約3億1,600万円を計上しています。 さらに、再エネ100%供給に向けた電力供給マスタープランの策定も進めています。([秋田市][6]) これは事業者にとって大きなメリットです。 14.「AIデータセンターを中心に産業集積」を狙っている 秋田市の狙いは、データセンターだけを建設することではありません。 連携協定では、 AIデータセンター ↓ データサイエンティスト育成・雇用 ↓ AI関連企業 ↓ 研究機関・大学 ↓ スタートアップ という産業集積を目指しています。([秋田市公式サイト][7]) JETROも、AI関連ソフトウェア・ハードウェアの研究開発拠点やスタートアップ育成につながる可能性を指摘しています。([ジェトロ][1]) 15.地元IT企業がすでに存在する 今回の計画には秋田市に本社を置く株式会社エスツーが関わっています。 同社は、 - サーバー - クラウド - 設計 - 構築 - 運用保守 を事業としており、2016年度に秋田市へ本社を移転しています。([秋田市公式サイト][7]) つまり、「地方に巨大なデータセンターを突然作る」というより、「すでに存在するIT企業を核にしてAI産業を育てる」という構想になっています。 16.データサイエンティストの育成・雇用という明確な目的がある 秋田市とBitgrit、エスツーの連携協定では、データセンターだけでなく、優秀なデータサイエンティストの育成・雇用が明記されています。([秋田市公式サイト][7]) 秋田市としては、人口減少地域に「高度IT産業」を呼び込むことで、若い人材の流出を抑えたり、新しい雇用を生み出したりする狙いがあります。 17.大学・高等教育機関との連携が可能 秋田市は、市内の関連事業者や高等教育機関との連携を明確に掲げています。([秋田市公式サイト][7]) AIデータセンターを単なる「サーバー置き場」ではなく、計算資源+研究+教育+企業の拠点にしようとしているわけです。 18.地方創生との相性が非常に良い データセンターは巨大な施設ですが、工場のように数千人の従業員を必要とする施設ではありません。 そのため、広い土地を使う割に雇用人数はそれほど多くないという弱点があります。 しかし秋田市は、 - AI研究 - IT企業 - スタートアップ - 人材育成 - 再エネ産業 まで含めた「産業集積」にすることで、この弱点を補おうとしています。 さらに重要な「秋田市ならでは」のポイント ここまでを整理すると、私は次のように考えます。

条件 秋田市の強み
大量の電力
再生可能エネルギー ◎◎
洋上風力 ◎◎
再エネ100%工業団地 ◎◎
大規模用地
東京圏からの分散
南海トラフ等との地理的分散
冷却環境
秋田港
IT企業
AI人材育成
大学・研究機関との連携
地方創生 ◎◎
行政の誘致姿勢 ◎◎

そして、最も重要なのはこの組み合わせです。 「再エネが豊富」だけなら、他にも候補地があります。 「土地が安い」だけでも、他にも候補地があります。 「涼しい」だけでも、北海道などがあります。 しかし秋田市の場合、 > 洋上風力 > + > 大規模再エネ電力 > + > 再エネ100%工業団地 > + >大規模用地 > + > 秋田港 > + > 地方分散による災害対策 > + >既存IT企業 > + >AI産業集積を目指す行政 > + >データセンター誘致を以前から検討 という条件が重なっています。 この「複数の条件が一つの場所に揃っている」ことこそ、秋田市が候補になった最大の理由だと私は考えます。 ただし、一つ注意したい点 今回の計画は、現時点では「建設が確定し、稼働しているデータセンター」ではありません。 秋田市とBitgrit、エスツーが2025年10月に連携協定を締結し、誘致・立地実現に向けて取り組んでいる段階です。秋田市自身も「AIデータセンターの立地実現に向け取り組む」と表現しています。([秋田市公式サイト][7]) したがって、 「秋田市がAIデータセンターを建設することが決定した」というより、 「秋田市がAIデータセンターを誘致し、再エネ工業団地を核にしたAI産業都市を作ろうとしている」 と理解するのが現時点では正確です。 そして私は、この計画を考える上で、「なぜ秋田なのか」以上に「なぜ300~500MWもの巨大なAIデータセンターを秋田に置く必要があるのか」が非常に興味深いポイントだと思います。ここには、今後のAIと電力、再エネ、地方分散、そしてAIアライメントとは別の意味での「AI社会のインフラ問題」が深く関係しています。

出典 [1]:秋田市でAIデータセンター建設に向けた連携協定締結(日本.. [2]: 北部地区再生可能エネルギー工業団地整備基本計画の策定について|秋田市公式サイト [3]: 秋田市新エネルギービジョン|秋田市公式サイト [4]: 秋田市データセンター事業実施可能性調査報告書|秋田市公式サイト [5]:秋田市データセンター事業実施可能性調査報告書|秋田市公式サイト [6]: 秋田市 - 広報あきた令和8年(2026)4月号 [7]: Bitgrit, inc. ・ 株式会社エスツーとの連携協定締結(令和7年10月27日発表)|秋田市公式サイト

感想

今回AIとともに様々なデータソースに接し、すでに数年前から着々と準備を進めてきたことを知った。 ようやく、計画をメディアに公表できたのは見通しが付いたと考えられる。

ふるさと秋田を離れて長い時間が過ぎた。このところ寂しい知らせが多いが久々に大きなニュースが伝わってきた。

秋田県の洋上発電について、一度入札した事業主体であった三菱商事連合は2025年8月27日、コストの大幅な増加や採算性の悪化を理由として、秋田県内の2海域を含む計3海域からの撤退を正式に表明したことがあつた。二の舞にならないよう。なんとか実現してほしいと切つに願う。

補足: 三菱商事撤退後のスキーム

2025年の三菱商事の撤退その後の情報をGeminiに調べさせた。

三菱商事が2025年8月に撤退を発表した秋田県沖(「能代市・三種町・男鹿市沖」および「由利本荘市沖」)を含む洋上風力発電「第1ラウンド」の計画について、その後のスキームと対応は以下のように整理されています。 Business Insider Japan 1. 事業の全面再公募 国(経済産業省および国土交通省)と地元自治体は、事業者の選定をやり直す「再公募」の方針を確定しました。 三菱商事連合が落札していた計画は一度白紙となり、新たな事業者を改めて公募・選定する手続きを進めています。 2. 公募制度(スキーム)の抜本的見直し 今回の撤退の背景には、2021年の落札時に極端な低価格(FIT価格)で応札したことや、その後の世界的な資材高・インフレによる建設費高騰があったため、国は制度自体を以下のように改訂しました。 価格勝負から「事業完遂」重視へ転換 価格点だけに頼った極端な安値競争を抑えるため、「想定供給価格幅」などを設定し、事業者が必要なコストを織り込んでも落札可能な評価仕組みに変更されました。 新電力ネット 事業実現性とサプライチェーンの評価強化 施工の遅れや撤退リスクを防ぐため、計画の実行力、資金計画の現実性、国内でのサプライチェーン形成に対する配点比重を引き上げました。 Wind Journal 撤退防止ルールの明確化 安易な途中放棄を防ぐため、落札制限や撤退時のリスク管理ルールが厳格化されています。 3. 現在の進捗状況 2026年6月に国が「占用公募制度の運用指針」の改訂を完了し、再公募に向けた具体的手続きが動き出しています。 物価変動等を考慮した新たな上限価格の設定や手続きを経て、2026年夏以降に速やかに再公募が実施される見通しとなっています。 Wind Journal 他 1 件 秋田市北部の工業団地を候補地として発表された2兆円規模・500メガワット(MW)級の「巨大AIデータセンター構想」と、秋田県沖の洋上風力発電は、まさに「需要」と「供給」が表裏一体となった深い関係にあります。 双方の関係性や相互の影響については、主に以下のポイントで整理できます。 1. なぜ「秋田の洋上発電」が不可欠なのか www.aaidc.jp AI用のデータセンターは膨大な電力を24時間連続で消費します。現在、外資系IT企業や投資家(今回の構想ではUAE資金など)がデータセンターを建てる際、「100%再生可能エネルギー(脱炭素電力)で運用できること」が絶対条件になっています。 note 地産地消のエネルギー供給: 秋田県沖は日本有数の洋上風力発電のポテンシャル地域です。発電したクリーンな大容量電力を、長距離送電によるロスを抑えて地元(秋田市内)でそのまま消費できる地産地消モデルが成り立ちます。 MirAI-POST 冷涼な気候との相乗効果: 電力を消費するだけでなく、サーバーを冷やすためのエネルギーも抑えられるため、再エネ×冷涼気候の組み合わせが大きな強みとなっています。 MirAI-POST 2. 双方に与える影響とメリット 洋上風力事業者(供給側)のメリット 風力発電は「作った電力をどこに届けるか(送電網の容量不足)」が全国的な課題になっています。目と鼻の先に巨大な電力需要家(データセンター)が存在することで、安定した売電先が確保され、事業の採算性や投資価値が一段と高まります。 MirAI-POST データセンター側(需要側)のメリット 将来的に数千メガワット規模で開発が進む秋田の洋上風力電力をダイレクトに活用できる見通しがあるからこそ、海外投資家も2兆円という巨額投資のターゲットとして秋田を選んだといえます。 3. 三菱商事撤退(第1ラウンド)との関連と今後の見通し 先日の三菱商事の撤退(第1ラウンド)は事業計画の再公募手続きに入っていますが、秋田県沖全体では能代・秋田港の既設サイト(約140MW)がすでに稼働しているほか、第2ラウンド(由利本荘沖など)や今後の公募を含め、2030年代前半までに数千MW規模の洋上風力が順次立ち上がる計画ラインにあります。 MirAI-POST データセンター側の本格稼働目標も2030年代前半に設定されているため、タイムラインとしては以下のように合致して進むと見られています。 MirAI-POST 短期・中期: 第1ラウンドの再公募完了・建設と並行して、データセンターの基盤整備・送電網接続の準備を推進。 長期(2030年代): 再公募分や第2ラウンド以降の洋上風力が次々と運転開始するタイミングで、データセンター側も段階的に消費電力をスケールアップ。 MirAI-POST このように、三菱商事の撤退による一時的な再公募の手続きはあるものの、「秋田の洋上風力という豊かな再エネ資源があるからこそ巨大データセンターが誘致され、データセンターがあるからこそ洋上風力の価値がさらに高まる」という強い相乗関係(エコシステム)で結ばれています。 再公募における正式な応募事業者は、公募締め切りまで非公開とされるのが原則ですが、自治体へのヒアリングや業界内の動きから、再公募への参画に関心を示している企業や応募候補となる主要プレイヤーが浮上しています。 三菱商事連合の撤退後、国が制度(上限価格や事業完遂度の評価)を見直したことで、大手電力会社、大手総合商社、専門デベロッパー、海外再エネ最大手による企業連合(コンソーシアム)が改めて結成され、手挙げる見込みが高まっています。 (*実際の企業名など上がったが省略)

(AIによる想像図)
