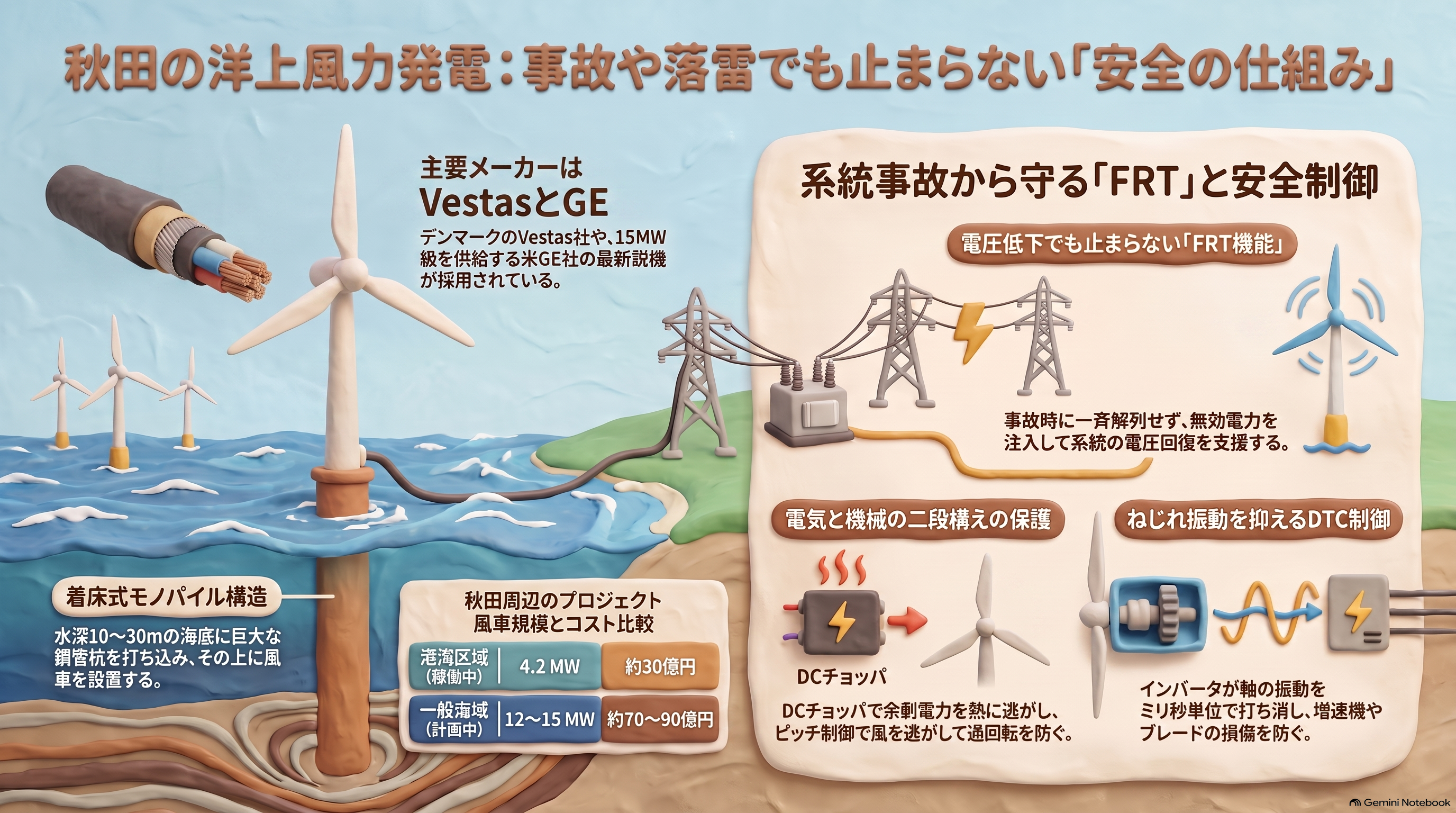

秋田県で展開されている洋上風力発電の技術的基盤と、その電力を安定して活用するための仕組みについて解説されています。 具体的には、海底に固定する着床式設備の構造や主要メーカー、建設費用の詳細に加え、発電所から陸上のデータセンターへ送電する際の電圧制御が紹介されています。特に、落雷などの系統事故時に発電を止めず、大停電を防ぐためのFRT(系統事故時運転継続)機能が、電気・機械両面の制御技術から詳しく説明されているのが特徴です。 インバータによる無効電力の供給や、巨大な風車ブレードのピッチ制御など、高度な安定化技術の実績と信頼性が示されています。 このように、地域資源としての風力を安全かつ効率的に社会インフラへ統合するための、包括的な知見がまとめられた内容です。
後半には、付随する様々な情報を追加した。
秋田県沖は、日本でも有数の強い風が吹く場所として、洋上風力発電(海の上に立てる風車)の先駆的な拠点となっています。 初心者の方にも分かりやすいように、秋田で導入・計画されている巨大な風車の特徴を4つのポイントに分けてご紹介します。

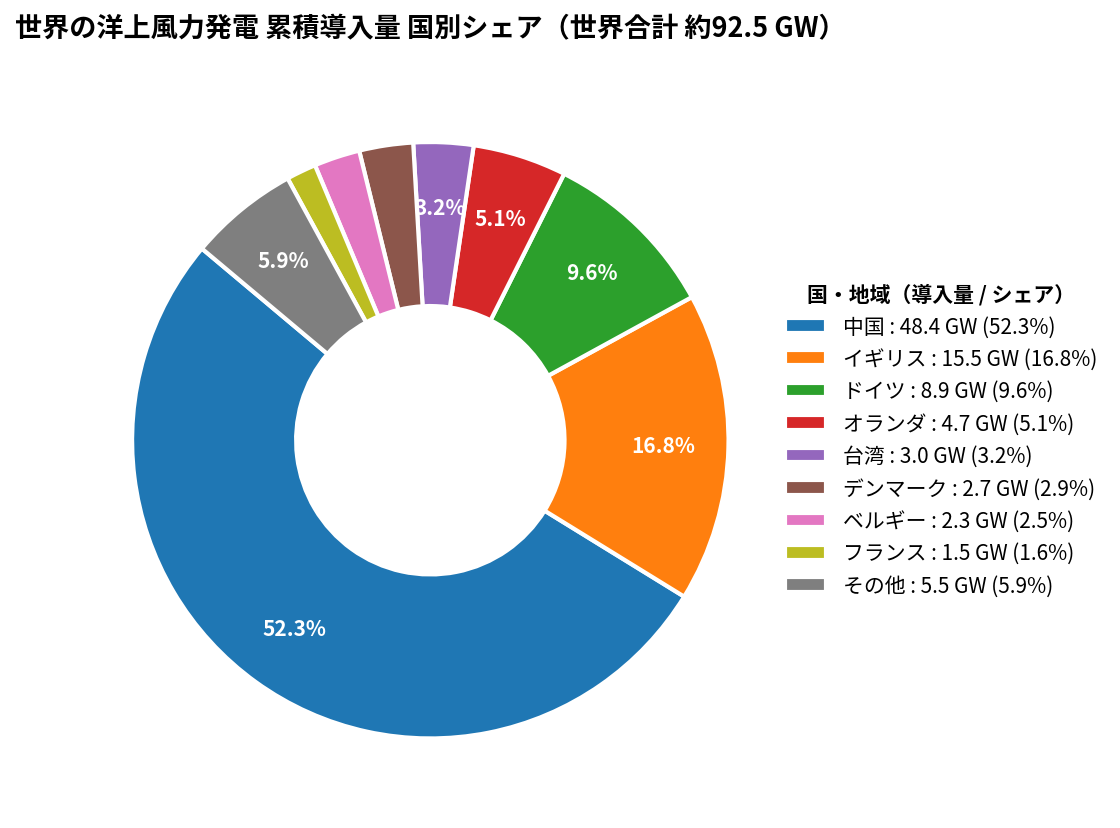

世界の洋上風力発電における累積導入量(合計 約92.5 GW)の国別シェア
日本の現状と位置づけ 導入規模: 約0.25 GW(約253 MW) 世界シェア: 約0.3%(世界合計 約92.5 GW中) 現状: 秋田港・能代港や石狩湾新港などの商業運転が始まっていますが、現在は実証機や初期プロジェクトが中心であり、本格的な大量導入の途上にあります。 今後の展望と政府目標 日本政府は洋上風力を再生可能エネルギーの主力電源化に向けた切り札と位置づけており、以下の長期目標を掲げて案件形成を進めています。 2030年まで: 10 GW(1000万 kW)の案件形成 2040年まで: 30〜45 GW(3000万〜4500万 kW)の案件形成 公募・入札が順次進められており、2020年代後半から2030年代にかけて大規模な商用洋上風力発電所の稼働が増加することで、世界シェアも段階的に拡大していく見込みです。
洋上発電は現在一基15MW級で90億円の総工事費と聞きましたが、15MWの電力をいくらで販売していますか? コスト分と維持費、減価償却費などを考慮すると利益がでるのはいつ頃になりますか?
15MW(15,000kW)級の洋上風力発電設備を前提とした場合の売電単価、収益試算、投資回収期間の目安です。 売電価格(単価) 日本の洋上風力発電(着床式)は公募入札制(FIT/FIP制度)で事業者が選定されており、近年の落札価格は1kWhあたり約12円から29円程度です。公募第1弾(三菱商事連合など)では約12円から16円/kWhという低価格での落札例もあり、案件や海域条件によって幅があります。 太陽光 蓄電池 自家消費シミュレーションなら「エネがえる」 他 1 件 年間発電量と売上規模の試算 洋上風力は設備利用率(風が吹いて実際に発電できる割合)を約35%から40%で見込むのが標準的です。 年間発電量 15,000kW × 24時間 × 365日 × 利用率35% = 約4,600万kWh ・年間売上高 売電単価 15円/kWh の場合:約6.9億円 売電単価 25円/kWh の場合:約11.5億円 ・年間コスト(維持管理費・減価償却費) 維持管理費(O&M費) 初期投資90億円の約2.5%から3%と仮定すると、年間約2.3億円から2.7億円。 ・減価償却費 風力発電設備の法定耐用年数17年(定額法、残存簿価ゼロ)で計算した場合、 90億円 ÷ 17年 = 年間約5.3億円。 ・単年度の損益(利益が出る時期) 年間総費用(維持費2.5億円 + 減価償却費5.3億円)は約7.8億円となります。 ・売電単価が15円程度の場合 年間売上(約6.9億円)が減価償却費を含めた総費用(約7.8億円)を下回るため、減価償却が続く17年間は会計上の黒字化が厳しくなります。ただし、減価償却費を除いた現金収支(キャッシュフロー)は年間約4.4億円のプラス(約6.9億 - 約2.5億)となります。 太陽光 蓄電池 自家消費シミュレーションなら「エネがえる」 ・売電単価が20円から25円程度の場合 年間売上が約9.2億円から11.5億円となり、稼働1年目から減価償却費を差し引いても年間1.4億円から3.7億円の営業利益(黒字) が出ます。 ・投下資本(90億円)の回収期間 減価償却費として手元に残る資金と利益を合わせたキャッシュフローで90億円を回収する期間です。 単価 15円/kWh(年間CF 約4.4億円) 90億円 ÷ 4.4億円 = 約20年から21年 単価 20円/kWh(年間CF 約6.7億円) 90億円 ÷ 6.7億円 = 約13年から14年 単価 25円/kWh(年間CF 約9.0億円) 90億円 ÷ 9.0億円 = 約10年 洋上風力発電は設備の運用期間を20年から25年程度で見込む事業モデルのため、売電単価が20円/kWh前後であれば13年前後で初期投資を回収し、以降が純粋な利益創出期間となる設計が一般的です。
洋上風力発電の累積キャッシュフローによる投資回収期間の比較
秋田市の洋上発電事業が国が主導する理由は?
秋田市沖をはじめとする洋上風力発電事業を国が主導している背景には、法律上の海域利用ルール、巨額のインフラ整備、漁業者をはじめとする利害調整など、民間や地方自治体単独では解決が難しい構造的な理由があります。 主な理由は以下の通りです。 海域の長期占用に関する法律・ルールの確立(再エネ海域利用法) 一般海域(領海・内水)は原則として公共空間であり、従来は長期間にわたって特定の事業者が海域を占有・利用するための明確な法制度がありませんでした。2019年に施行された「再エネ海域利用法(海洋再生可能エネルギー発電設備の整備に係る海域の利用の促進に関する法律)」により、国が「促進区域」を指定し、公募によって選ばれた事業者に最大30年間の海域占用計画の認定を与える仕組みが整備されました。 巨額の初期投資と系統連系(送電網)の整備 洋上風力発電は数千億円規模の事業費を要する巨大インフラプロジェクトです。発電した電力を需要地へ運ぶための広域送電網の増強や海底ケーブルの敷設、大型重機船に対応した基地港湾の整備(秋田港など)は、国レベルの政策的なバックアップや財政・技術的枠組みが不可欠です。 漁業権や地元関係者との利害調整 海域は漁業や海上交通の場としても利用されているため、風車建設にあたっては利害関係者との合意形成が最重要課題となります。国が設置する「協議会」に国・自治体・漁業関係者・有識者が集まり、海域利用の調和や地域振興策について透明性の高い合意形成を進める体制を取っています。 国のエネルギー政策上の位置付け 日本政府は2050年カーボンニュートラルおよび再生可能エネルギーの主力電源化を掲げており、四方を海に囲まれた日本において洋上風力はその中核と位置付けられています。秋田県沖は年間を通じて風況が良く遠浅の海岸が続くため、国が推進する洋上風力導入のモデルケースとして先行整備が進められています。
秋田市のデータセンターに関する記事やスライドを知人に紹介すると、興味を持っている知人からの反応もある。朝日新聞や日本経済新聞にも秋田の巨大データセンターの記事が掲載されていることから、多くの感心が持たれていると思う。
これだけ巨大になると事故が心配だが洋上発電の過去の事例から改良を重ね安全度が向上している。
秋田県うまれとしては日本海、冬というと雷を連想する。
送電線には常に落雷のリスクがあり、リスクの回避はすでに確立された技術が採用されているようだ。
では風車自体に落雷した場合はどうなるかと疑問が湧くが、風車の先端には レセプタ(受雷部)という金属製の雷を受ける仕組みがあり電気をアースに逃がすようになっている。これにも課題があり何度も レセプタに落雷があるとこれ自体劣化する。対策として①定期点検での早期発見、②交換式構造での迅速な補修、③より耐久性の高い新素材レセプターへの更新があるという。
冬の日本海は古くから雷が多いとして知られている。
余談だが今では漁獲量が大幅に落ちた秋田の冬の魚ハタハタは冬の雷が鳴る頃深海から浅瀬に上がって産卵する。
ハタハタの漢字は「鰰」で魚へんに「神」と書く。秋田では雷が鳴る初冬の頃に大量に獲れることから「鰰」(魚+神)という字が当てられたとされ、これは「雷魚(かみなりうお)」とも呼ばれる由来にも通じる。実際、ハタハタは秋田弁で「雷」を意味する「はたはた」という言葉に由来するとも言われている。なお、異体字として「鱩」という字も使われることがある。

.
